翻新大型发电机
史诗般的苏格兰翻新项目
罗奇电站位于佩思郡高地,四周景色优美。就是在这样的景色中,在斯特林附近,苏尔寿翻新了罗奇电站的一台发电机。尽管将维修设备移至如此偏远的地方费尽周折,但团队还是成功地修理了水力发电机组。
罗奇电站容量为 47 兆瓦,是布雷多班水电计划的一部分。由苏格兰及南方能源公司 (SSE) 运营。布雷多班水电计划利用 6 座水坝后方的储水。20 多条隧道和水渠将水送到 7 座电站,其中罗奇电站是最大的。
初步诊断
2012 年,SSE 召集苏尔寿福尔柯克服务中心的专家对发电机进行拆卸并调查其噪音和振动原因。定子原本由两部分组成。使用这种不寻常的设计是因为很难将材料移到偏远的位置。
调查发现定子的两部分铁芯之间存有间隙。这个间隙曾经被绝缘材料填充,但是这个填充的绝缘材料已经老化,因而出现了空隙。
当发电机冷启动时,它会振动,直到温度达到 50 ° C。然后,铁芯会膨胀并锁定在一起,振动停止。需要进行高性价比、提升性能的翻新。
各就各位

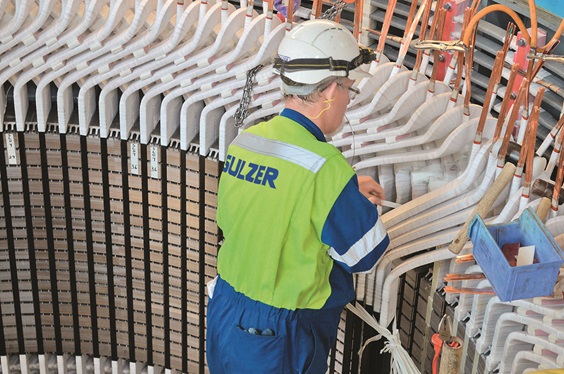

2015 年,苏尔寿开始拆除发电机并开始重绕流程。使用现场提升设备,拆除了 56 公吨的转子,以便检修与定子铁芯一起拆下的定子及其绕组。
设计专家
该项目由福尔柯克的当地服务中心进行。该项目还涉及其他服务中心的技术,包括设计和制造定子和线圈设计改进的伯明翰服务中心。制造了一个新的一体式定子铁芯来替代原来的两部分设计。
安装
安装工作包括在定子基座周围构建一圈围板。这样就得以使用 22 个液压千斤顶对每组铁芯叠片进行加压并且消除气穴。汽缸连接到多口歧管,以确保将相同的压力平均地施加到铁芯周围。虽然耗时,但新铁芯的构造的质量至关重要。这样就确保发电机重新投入使用时性能可靠。
大型发电机运到现场,以测试重建的铁芯。发现状况良好。
对发电机进行了重新调试,并重新投入使用。总产量从 22 兆瓦增加到 25.6 兆瓦,增长了 15%。发电机的工作寿命延长了 40 年。
